Fortællingen om logoet
I 1677 og 1710 kæmpede Sverige og Danmark i bølgernes brusen i Køge Bugt. Med respekt for områdets unikke historiske islæt har designerne skabt et nutidigt våbenskjold, som vil pryde enhver ejendom i Søndre Kyst …
I 1677 og 1710 kæmpede Sverige og Danmark i bølgernes brusen i Køge Bugt. Med respekt for områdets unikke historiske islæt har designerne skabt et nutidigt våbenskjold, som vil pryde enhver ejendom i Søndre Kyst …

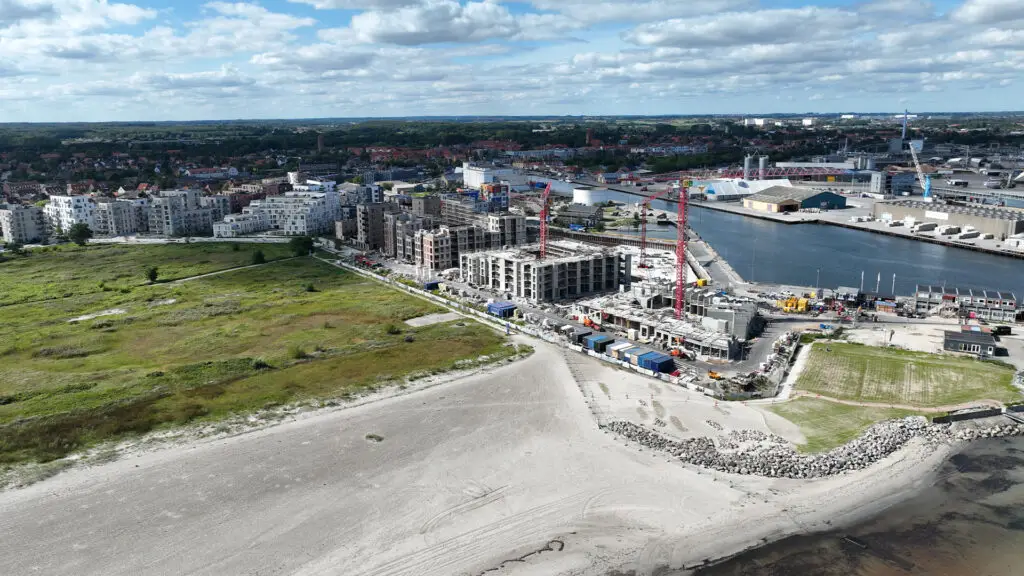

Søndre Kyst byder på DGNB-certificerede boliger og fællesskaber på tværs af karréerne. For visionen er at give beboerne verdens bedste hverdag …
De fem nye ejendomme tager hensyn til forskellige livssituationer og mennesker i alle aldre, og ejendommene imødekommer forskellige behov …
Mandag d. 2. maj inviterede PensionDanmark til Grundstensnedlæggelse for at fejre og markere begyndelsen på Køges visionære havnebydel …
De sidste store maskiner er kørt op og rampen er gravet væk. Vi er kommet godt videre beton arbejdet, og der er nu støbt renselag i hele bunden og vi skal onsdag d. 09.02 støbe den 2. af de 3 bundplader som udgør et areal på ca. 3800 m2. På selve støbedagen vil der være …
Så blev vi helt færdige med jordarbejdet i selve byggegruben Læs mere »
Arkil har fået støbeforme hjem fra Tyskland, og begynder i uge 2 på at lave de første vægge samtidigt med at vi fortsætter med armering og udstøbning af næste del af bundpladen, som vi forventer at kunne støbe i uge 5. Vi støbte den første del af bundpladen d. 8 december og det gik noget …
Så fik vi klaret juleferien, og skal snart i gang med en masse beton arbejde igen Læs mere »
Så er vi kommet frem til at skulle støbe den første af de 3 bundplader . En betonplade på ca 3500 m2 med en tykkelse på 50 cm. Så den 8 dec. Skal vi have leveret 1800 m3 beton og det betyder ca 220 lastbiler fra kl. 5.00 og ca 18 – 20 timer frem …
Så er vi kommet frem til at skulle støbe den første af de 3 bundplader Læs mere »
Efter at vi i uge 39 ikke fik lavet meget andet end måle på vores betonpæle, er vi nu for alvor kommet i gang med pæle ramningen igen og er nu oppe på ca 850 pæle i jorden – det går fremad, men der er stadigt et stykke i mål før vi når de godt …
Pæle ramningen er fuld i gang og vi er nu oppe på ca 850 pæle i jorden Læs mere »
Vi er nu nået at sætte ca. 400 betonpæle, og er begyndte at kappe toppen på de pæle vi satte først. Efterhånden som pælene bliver kappet og de afskåret toppe fjernet , skal vi i gang med at afrette bundpladen igen og når det så er klaret begynder vi så småt på beton arbejdet . …
Vi banker ikke i uge 39 pga forsinkelser på pæleleveringen Læs mere »
